项目背景
此次伊顿模方项目进展非常迅速,4月2日开始对项目进行对接。机房面积为60平方。五一之前交付使用。
项目介绍

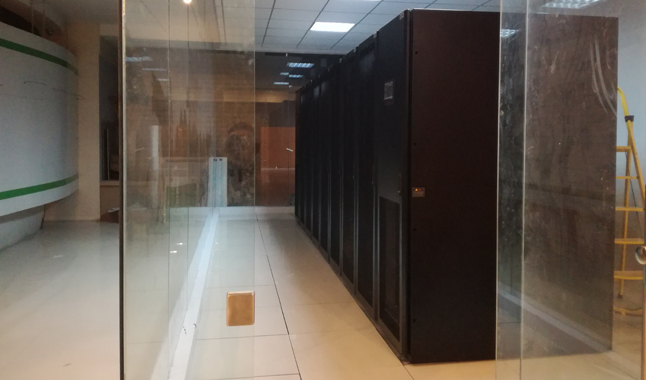

我方提供现场的技术指导。4月5日开始铺设地板,做防雷接地。4月12日协调焊接设备支架。于19日晚上模方到货。20日开始组装。22日组装完毕。空调,UPS于五月一日之前安装完成。运行两周后,5月15日整体项目验收。一次性验收通过。整体项目时间为42天。实际施工天数为20天。
